時代大道南延(繞城至中環段)工程是杭州市“四縱五橫三連十一延”快速路網規劃中“十一延”之一,也是蕭山次城區規劃“五縱四橫”快速路網中“一縱”(時代大道—聞戴公路)的重要組成部分。該項目起點為聞戴公路與繞城公路交叉口以南約60米處(接時代大道改建工程),沿線往南跨過浦陽江,經過義橋鎮、戴村鎮,終點至聞戴公路與規劃城市中環線交叉處以南約1公里處。該項目采用高架+地面道路的形式,主線高架全長約11.2公里。該項目建成后,將使時代大道高架從杭州繞城高速南線往南延伸至規劃的杭州中環,成為貫通蕭山南部區域的一條南北向主要干道。

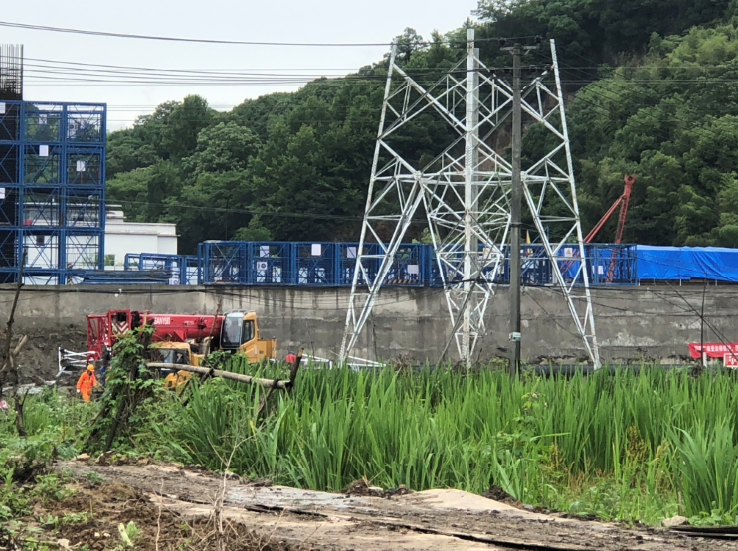

戴河戴上35KV電力線自六中路永興變出發,沿著時代南延道路向南。該電力線路對時代大道南延(繞城至中環段)工程的道路改渠、雨水管等施工均造成影響,同時還影響到七都溪橋橋梁施工。據區政府對時代南延高架的工程進度要求,七都溪橋掛籃施工是整個工程推進的節點,也是整個工程的重中之中,因此戴河戴上35KV電力線遷改也是勢在必行。為了加快戴河戴上35KV電力線的遷改,穩步推進時代大道南延(繞城至中環段)工程施工進度,我司征遷部工作人員自今年春節后全力與供電公司進行對接,協調各方面工作。經過三個月的努力,完成了施工圖評審、施工圖交底、前期政策問題,現場施工問題等一系列工作,于5月25日,完成戴河戴上35KV電力線遷改,在施工單位的施工計劃前完成任務。
戴河戴上35KV電力線的順利遷改不僅確保了七都溪橋掛籃施工的有序推進,同時保障了時代大道南延(繞城至中環段)工程的施工進度,為整個時代南延的高架通車起到了關鍵性的作用。
